服务用户无小事 点点滴滴践初心
2023-09
20

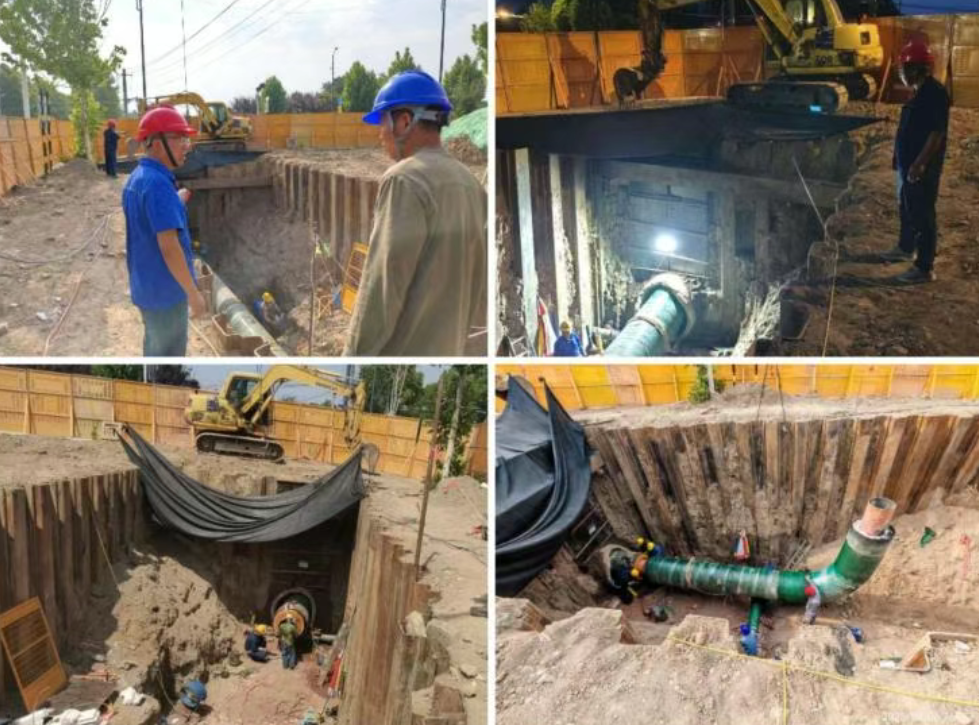

6月6日,伴随着S104省道东侧作业坑DN500钢套钢蒸汽管道拉头的露出,标志着兖州聚源工业园区东线蒸汽管网改造项目重要节点工作——拆除原DN500蒸汽管道,利用原拉管孔位置,穿管过G104国道施工顺利完成。同日,经过周密计划及合理安排,该项目管网分段注水打压试验一次成功,并全面通过济宁特检院现场监检。
兖州工业园区东线蒸汽管网改造项目大部分采用DN500钢套钢管道架空敷设,部分管网穿越公路及厂区门口采取地埋铺设。工程实施过程中,在管网穿越G104国道路段,为降低工程成本,加快施工进度,根据现场实际地质条件和施工环境,经细致勘查分析计算,将施工方案确定为利用原拉管孔,拆除原有蒸汽管道,对拉管孔清理维护后,由西向东水平穿DN500钢套钢管道60米进行替代。本次穿管管材口径大、穿越距离长、施工条件相对复杂,为保证工程质量与作业安全,施工过程中公司领导多次到现场研究解决施工难点、卡点问题,为工程实施提供了有力保障。工作专班全体干部职工发挥“热电人”能吃苦、善打硬仗的优良传统,顶高温、战酷暑,精心组织,攻坚克难,自5月27日开挖穿管作业坑以来连续奋战在施工一线,确保S104省道穿管和分段注水打压试验两项重要节点工作的顺利完成,为加快推进工业园区东线蒸汽管网改造项目进度打下了坚实基础。
下一步,为最大限度减少雨季和高温天气对施工的影响,兖州聚源热电将科学调配资源,对照目标任务倒排工期,明确关键节点、压实工作责任,全力推动项目早日完工。
兖州热力
